公共施設予約システム マイナンバーカード 新型コロナワクチン接種 ふるさと納税 子育て ごみ 町内巡回バス
本文
杉戸町環境センターでは、平成9年の稼働から長期間が経過し、施設の老朽化が進んでいます。このため、安全で安定したごみ処理を行うため、「杉戸町環境センター長寿命化総合計画」に基づき、令和6年度から令和8年度の3年間で大規模改修工事(前期)を実施してします。
焼却施設全般にわたる様々な機器を対象とした、機械設備の更新や補修を行い、老朽化が進む環境センターの性能回復と延命化を行います。
このほか、建屋の補修等の工事も行います。
工事の概要や工程については、下記PDFファイルをご参照ください。
本工事の契約内容については、下記リンクをご参照ください。
令和6年度は下記の工事を実施し、1号炉系を令和6年10月から12月まで、2号炉系を令和7年1月から2月まで、電気設備等の共通系を令和7年3月に実施しました。
特に温水発生器は、建設当初から伝熱管の更新を行っていなかったため、伝熱管の老朽箇所が多数確認されました。今回の工事で伝熱管の更新や耐火材を補修することで、より効率的にごみ焼却により発生する熱を利用して、設計温度(約80℃)の温水を作ることができ、場内の給湯や暖房、隣接している「エコ・スポいずみ」への温水の外部供給の維持を図ることができました。
また、噴霧用空気圧縮機2台を本体更新させ、現在使用している雑用空気圧縮機2台と統合化及び台数制御する工事を行いました。統合化制御を行うことで、負荷に見合った最適な運転ができるようになりました。さらに、高効率電動機とインバータ制御方式を導入したことにより、既存の空気圧縮機よりも消費電力の削減が見込まれます。
〇工事内容
・ごみ供給機内装品、電動機の更新(1号炉:令和6年11月、2号炉:令和7年2月)
・焼却炉内の耐火材補修(1号炉:令和6年12月、2号炉:令和7年2月)
・噴霧用空気圧縮機の本体更新、統合化、台数制御(令和7年3月)
・温水発生器の伝熱管、伸縮継手の更新、耐火材補修(1号炉:令和6年12月、2号炉:令和7年2月)
・風向・風速計の更新(令和7年3月)
※()内は工事完了日
〇工事の状況
〈温水発生器〉

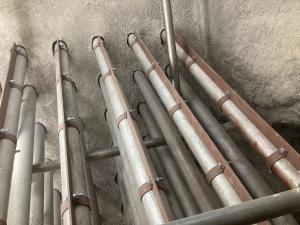

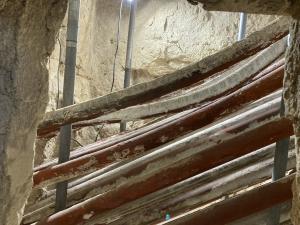

伝熱管の劣化状況(更新前) 新規の伝熱管設置(更新後)
〈焼却炉〉

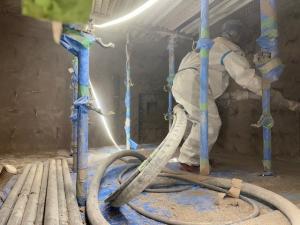

耐火材吹付作業
〈ごみ供給機〉

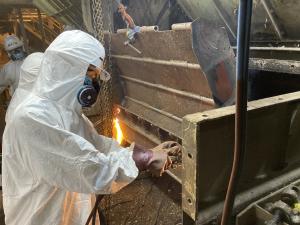

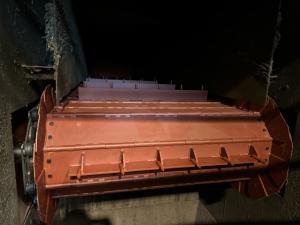

既設コンベヤ解体の様子 新規コンベヤに更新
令和7年度は下記の工事を実施し、電気設備等の共通系を令和7年12月までに、1号炉系を令和7年10月から11月まで、2号炉系を令和7年11月から12月までに実施しました。
ガス冷却室下ダスト搬送コンベヤの更新工事は、9月に実施したため気温も高く、場内も高温下での作業となったため、熱中症対策を行いながらの工事となりました。
1号炉・2号炉系工事では、煙道やバグフィルタの更新、焼却炉耐火材の補修を行いました。バグフィルタについては、大きな設備であることから少しずつ解体を行いながら、場外へ搬出を行いました。また、新規部品についても他の機器に接触しないように細心の注意を払いながら資材の搬入を行い、バグフィルタの更新を行いました。なお、バグフィルタの中には336本の円筒状のろ布があり、このろ布を利用してダイオキシン類や有害物質を吸着除去させています。ろ布についても今回の工事で、全て新規品へ交換を行っています。
計量機や投入扉の工事については、普段の収集がある時間帯では作業ができないため、収集を行っていない土日での作業となりました。限られた時間の中での作業となりますが、どちらも期間内に工事が完了し、機器の延命化を図ることができました。
最後に照明の安定器が生産終了することに伴い、施設内の照明を全てLEDへ更新する工事を行いました。ごみピットや切断棟の上部は、照明が高所場所に位置しているため、高所作業車や足場を利用しての大掛かりな交換作業となりました。また、LEDに交換したことにより、場内がより明るくなったため作業環境の改善ができただけでなく、LEDにより消費電力を抑えられることから、二酸化炭素排出量削減による環境負荷低減も図ることができました。
〇工事内容
・計量機の更新(令和7年12月)
・プラットホーム投入扉の部分更新(令和7年12月)
・焼却炉内の耐火材補修(1号炉:令和7年10月、2号炉:令和7年12月)
・砂分級機の振動モータ更新(令和7年10月)
・バグフィルタの更新、ろ布の交換(1号炉:令和7年10月、2号炉:令和7年12月)
・各種煙道の部分更新(1号炉:令和7年10月、2号炉:令和7年12月)
・ガス冷却室下ダスト搬送コンベヤの更新(令和7年9月)
・動力制御盤の更新、無停電電源装置の部品交換(令和7年12月)
・工場棟の天井灯、蛍光灯のLED化(令和8年2月)
※()内は工事完了日
〇工事の状況
〈煙道〉

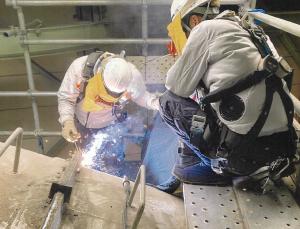

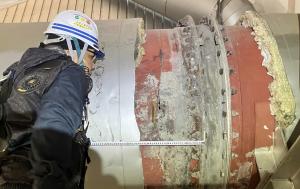

劣化箇所の確認 溶接補修
〈動力制御盤〉

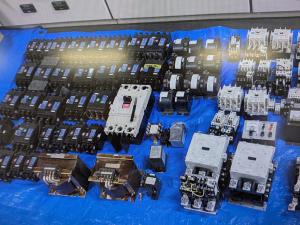

制御盤部品の更新 交換した制御盤部品
〈投入扉〉

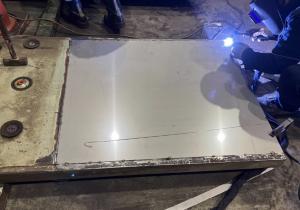

投入扉解体の様子 劣化箇所補修の様子

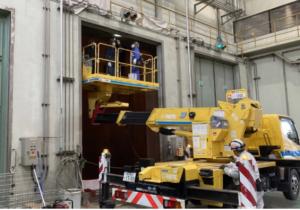

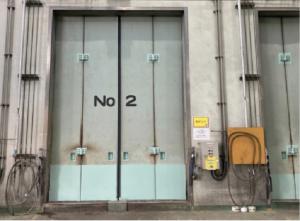

レール部の調査・補修 更新後の投入扉
〈2号バグフィルタ〉

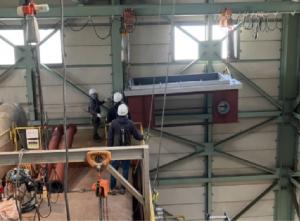

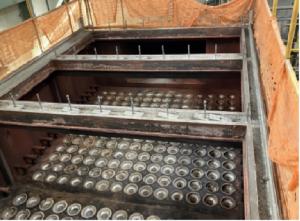

既存バグフィルタの解体(ろ布付近) 新規部品搬入の様子

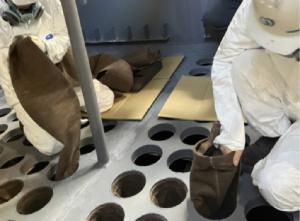

新規ろ布設置の様子 バグフィルタ更新後(ろ布付近)
〈照明設備〉

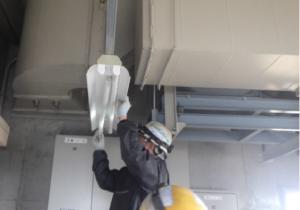

LED更新作業の様子 LED更新後の照明

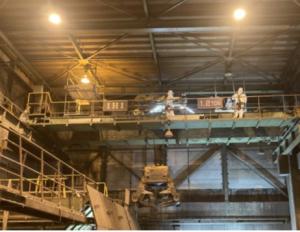

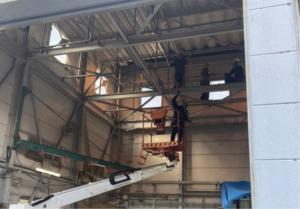

高所場での照明交換の様子 ごみピット内上部の照明交換
